Comment gérer les demandes d’intégration au portefeuille projets IT ? Retour d’expérience du GHT du Loiret

Comment le processus de gestion des demandes IT a-t-il été réfléchi ? Comment gérer de nombreuses demandes venant de 11 établissements différents ? Pour coordonner et concilier ce flux de demandes dans leur portefeuille projet IT, le GHT a choisi le logiciel Project Monitor. Ce logiciel de gestion de portefeuille projets permet la mise en place de formulaires, tableaux de bord ainsi que des revues de projet. Ce qui permet de faciliter le cycle de vie d’une demande. Nous avons demandé au PMO de nous partager les arcanes de la gestion des demandes, qui réunit tous les quinze jours les Responsables IT, les Représentant métiers et la Directrice du numérique.

Interview de Mickaël MALLET, PMO à la Direction des Services Numériques GHT du Loiret,

Sandrine DESSI, Directrice des Services Numériques au Groupement Hospitalier de Territoire du Loiret

et Jocelyn CADON, Responsable du AMOA et Pilotage du Schéma Directeur SI – DSN du GHT du Loiret​

Retour d'expérience du GHT du Loiret sur le processus de gestion des demandes

Le Groupement Hospitalier Territorial du Loiret : 11 établissements en convergence

Des Groupements Hospitaliers Territoriaux (GHT) se sont mis en place à la suite de la loi de modernisation du système de santé (en 2016). C’est une mesure structurante et ambitieuse : 898 établissements ont été regroupés en 136 GHT, dont celui du Loiret. L’objectif est d’avoir une meilleure coordination et coopération entre les hôpitaux, pour un meilleur accès au soin des patients du territoire.

Pour le GHT du Loiret, ce sont 9 établissements de santé, répartis sur 11 sites qui ont été regroupés. La stratégie de proximité est de ce fait renforcée.

Le défi pour le GHT du Loiret est de mutualiser les moyens et les fonctions supports (dont la DSI)

« Le GHT doit avoir des outils convergents et uniques sur le territoire pour accompagner les métiers dans leurs soins de proximité et de sécurité »

Qui dit défi, dit plan pour le réussir : en 2019, le directeur du GHT, avec l’aide du comité stratégique, a validé le schéma directeur pour les SI du GHT. De sorte à apporter une feuille de route convergente sur les 5 années à venir. Un pilote de portefeuille pour le GHT a donc été recruté pour aligner le schéma directeur du système d’informations sur les stratégies du GHT. Notamment du projet médical partagé. Il contribue à l’actualisation annuelle de mise en œuvre et de maintien de ces projets. Tout en maîtrisant toutes les phases de transformation du SI qui était auparavant réparties sur chaque site.

La DSN contribue à cette mutation et à cette convergence des moyens : on y trouve 70 collaborateurs, qui gèrent un portefeuille de 250 applications. Les projets y sont variés : ils peuvent aussi bien être spécifiques à l’un des 11 sites, mais aussi valables pour tout le GHT, ou encore régionaux ou nationaux (via des politiques de refonte et de transformation numérique).

La mise en place du bureau PMO

Au-delà du pilotage du Schéma directeur du système d’information, ils se sont rendu compte que le rôle d’un PMO était indispensable. Afin de faire face au nombre d’établissements, de demandes, et de projets conséquents.

Le PMO, au GHT du Loiret, a un positionnement central. Il dispose d’une vue d’ensemble des processus autour de la gestion de projet. Mickaël Mallet, a pour rôle de consolider les besoins, de les valider avec les métiers pour ensuite les transformer en projet. Au CHR Orléans depuis 2005, Mickaël était Responsable Etudes et Projets Applicatifs puis est passé PMO en 2019.

En ces temps d’épidémie de covid, de longues réflexions ont été menées autour de la gestion de projet. Et ce, sur l’ensemble des sites : méthodologie commune, processus de demandes, cycle d’amélioration continu…

Et l’outil dans tout cela ?

Au-delà de ces réflexions et du rôle de PMO, il est devenu nécessaire d’avoir un outil de pilotage pour les accompagner (Excel a fait son temps !). Le choix s’est porté fin 2020 sur Project Monitor, un outil de Project Portfolio Management (PPM). Le paramétrage avait déjà été réfléchi en amont (processus de demande de projet ou de projet), si bien que la mise en production de l’outil a été réalisée dès le 1er avril 2021.

Le point prioritaire au départ fut la gestion des demandes. La démarche de déploiement de Project Monitor avait pour objectif premier la consolidation des demandes. Puis dans un second temps la création des projets. La démarche part très souvent de l’autre sens : on part des projets pour mieux les suivre, et ensuite on se demande comment gérer les demandes de projet.

Les demandes s’accumulent à la DSN, mais ils tiennent à garder de l’agilité pour répondre aux demandes. Notamment en fonction de la situation sanitaire. Un portefeuille des demandes est donc établi, ainsi qu’un portefeuille des projets. Le portefeuille des projets contient environ 150 projets, avec une centaine de demandes et projets venant des derniers sites locaux du GHT qui sont en cours d’inclusion.

Comment se déroule le processus des demandes projet IT ?

Ce processus est détaillé et est la somme de toutes les réflexions menées dans la mise en place du rôle de PMO et de la gestion des demandes et projets.

Les origines des demandes IT sont multiples

Le format de ces demandes n’est pas unique : cela peut aussi bien venir d’un mail, que d’un compte-rendu d’échanges entre plusieurs services, mais aussi d’une discussion autour de la machine à café.

Tout d’abord, chaque demande de projet fait l’objet de l’ouverture d’une FOP, une Fiche d’Opportunité Projet. Il faut comprendre le besoin, car tous les métiers sont représentés. Ces demandes sont inscrites dans un portefeuille de demandes en vue d’un arbitrage, puis d’une inclusion éventuelle dans le portefeuille projet.

Le processus est animé par le PMO, la directrice de la DSN et le pilote portefeuille

Afin de :

Le PMO prendra du recul sur les demandes, qui sont très variées. Il est nécessaire, par expérience de Mickaël Mallet, de se consacrer pleinement à ce poste et d’être accompagné dans cette fonction par sa direction.

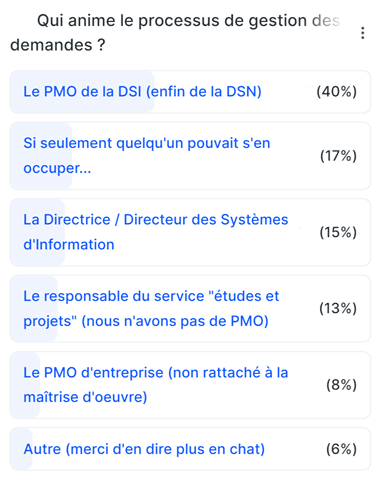

Sondage – Qui anime le processus de gestion des demandes IT ?

Pendant ce webinar, nous avons demandé à nos auditeurs la question suivante :

gestion des demandes IT

Si le PMO joue un rôle clés dans de nombreuses organisations (40 % des personnes d’après le sondage), il n’y a pas toujours de personne en charge des demandes projet… Les DSI ou les métiers peuvent être impliqués davantage dans ce processus.

Un rouage clé du processus : la FOP (Fiche d’Opportunité Projet)

L’objectif de la FOP est de mesurer l’opportunité. C’est un moyen de décider si oui ou non la demande intégrera le portefeuille de demandes. En effet, les demandes sont nombreuses au sein du GHT, et il n’y a pas de creux dans l’année pour souffler un peu.

La création de cette FOP a eu lieu dès le démarrage du processus de gestion des demandes et des projets. Le GHT a établi plusieurs versions, avec l’accompagnement de l’ANAP (Agence Nationale de la Performance sanitaire). Cette instance produit des outils d’aide autour de l’analyse de la valeur des projets et des portefeuilles. C’est une aide précieuse pour la méthodologie.

« Toutes les nouvelles demandes sont présentées dans les revues de demandes de projet même si elles ne sont pas instruites. On met en lumière toutes les nouvelles demandes pour pouvoir se positionner, pour savoir si on continue l’étude de la demande ou on sait déjà si elles vont être refusées directement. La FOP peut prendre deux heures à être remplie comme plusieurs semaines. »

« En tant que PMO, on peut recevoir des demandes venant de toutes les directions, de tous les métiers. »

Il y a souvent besoin d’accompagnement pour la rédaction de la part des demandeurs, mais aussi de l’intervention d’experts :(des chefs de projet, des administrateurs, le DPO, le responsable sécurité…). Il est nécessaire d’obtenir l’instruction complète de cette demande, qui sera ensuite proposée à l’arbitrage.

Comment est constituée la Fiche d’Opportunité Projet ?

Cette FOP est initiée dès l’apparition de la demande. Il s’agit alors de catégoriser et de décrire la demande. Cette description prend en compte des critères de pondération alimentés par la rédaction de la FOP.

4 indicateurs sont inclus :

Tous ces indicateurs permettent de donner un poids à la demande, avoir une note finale pour comparer les demandes entre elles.

Comment gérer la Fiche d’Opportunité Projet dans Project Monitor ?

Le document de Fiche d’Opportunité Projet reste en Word, car c’est un document de travail et d’échange avec d’autres métiers.

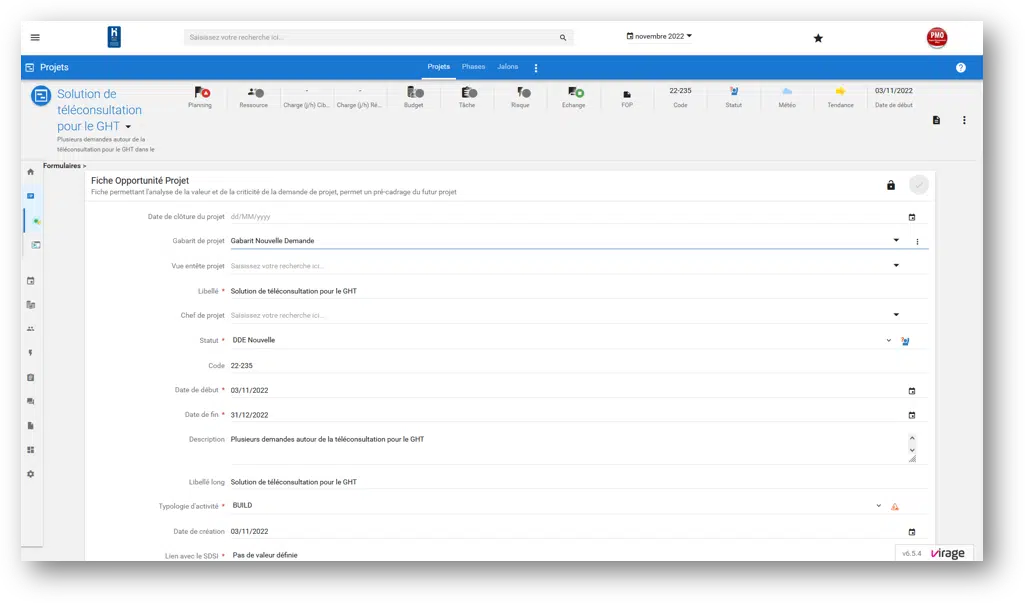

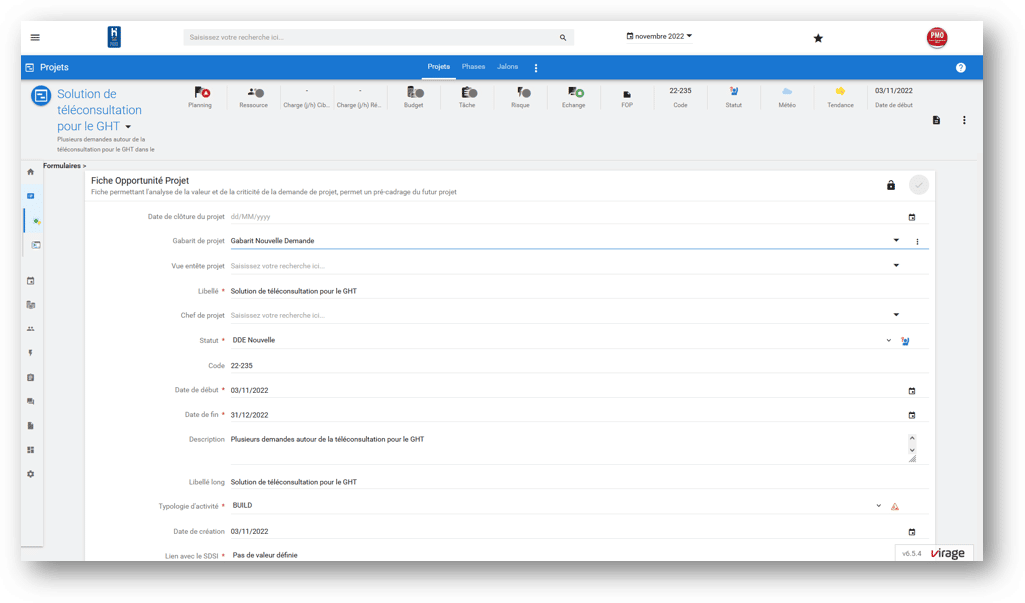

Ensuite, chaque Fiche d’Opportunité Projet est intégrée dans un formulaire projet dans l’outil PPM. Cela permet de retrouver l’ensemble des indicateurs. L’intérêt c’est de pouvoir avoir une formule qui reprend les données saisies dans le formulaire et de comparer facilement les demandes entre elles

gestion des demandes IT

Comment se déroule une revue des demandes IT au sein du GHT du Loiret ?

Fréquence

La revue des gestion des demandes IT se déroule tous les 15 jours. Cette fréquence a été définie dès le départ, car un reliquat important de demande était présent au départ. Le flux de demandes arrive au fil de l’eau, cette instance a donc lieu toute l’année. Elle dure environ 1h30, et l’on retrouve autour de la table : la directrice de la DSN, le PMO, le pilote de portefeuille, et des représentants de différents départements.

Organisation

L’ordre du jour est établi selon la priorité des demandes. Et Project Monitor est un outil qui répond bien au besoin du GHT, puisqu’il permet de lister les demandes et d’aller à l’essentiel. Dans le portefeuille des demandes, on retrouve des indicateurs globaux, mais encore des notions de statut et de priorité.

« Chaque demande est traitée une par une, et la décision est consignée via le rapport flash. Un timing est donné pour traiter chaque demande dans le temps total d’une heure et demie, et ensuite un compte-rendu global est créé automatiquement ».

En fin d’arbitrage, on communique vers le demandeur et le chef de projet pressenti ou choisi.

Toutes les demandes ne sont pas traitées via cette instance, quelques demandes passent par des instances plus décisionnelles qui sont liées au monde de la santé.

Les apports du processus de gestion des demandes IT

gestion des demandes IT

La fonctionnalité de reporting dans Project Monitor est essentielle pour l’aide à la décision. Cela donne une vision d’ensemble, une hauteur de vue dans les décisions. Par exemple, un graphe à bulles avec toutes les opportunités de projet pour les comparer au niveau de la valeur et de la criticité.

En savoir plus sur Project Monitor, l’outil PPM qui permet de simplifier la gestion des demandes IT 

Project Monitor est un logiciel de gestion de portefeuille projets tout-en-un. Notre crédo : faire progresser votre management de projet avec une solution PPM simple, adaptable et évolutive.

A partir d’un portefeuille d’une centaine de projets, les gains sont spectaculaires ! Reporting projet divisé par trois, durée moyenne des projets réduit d’un tiers, revue de projets 2 fois plus efficace…

Facilitez le management de vos projets avec un outil complet : portefeuille, modèle projet, tableaux de bord, plan de charge, planning, kanban, suivi des temps, gestion des demandes, suivi budgétaire, animation des comités et instance de gouvernance projets, …

Comment gérer les demandes de projets avec Project Monitor ?

gestion des demandes IT
5 étapes pour gérer efficacement vos demandes de projets IT, grâce au logiciel PPM Project Monitor !

Questions / Réponses


Voici quelques questions posées lors de notre webinar interactif, et les réponses de nos intervenants Mickaël MALLET et Jocelyn CADON.

Comment le métier a-t-il été inclus dans le processus de traitement des demandes projet ?

C’est l’une des vertus de la FOP : très naturellement, le métier s’est impliqué dans l’élaboration et l’acculturation à la gestion de projet (très souvent, les demandeurs ne s’imaginent pas le chemin à parcourir pour mener à bien un projet d’informatisation).

Comment confrontez-vous la capacité à faire (les J/h disponibles, les compétences clés) avec les demandes ?

On s’attarde beaucoup sur la valeur du projet. On peut arriver à choisir une demande de projet en pensant que ça va apporter à l’hôpital. Et on va le passer au plan projet « au plan plus tard » si la disponibilité ou la capacité des ressources n’est pas suffisante. Cela nécessite une vision à long terme des projets. Il faut aussi avoir une vision sur les projets déjà en cours, il existe une instance d’ordonnancement des demandes. Il est aussi dans les objectifs d’améliorer la gestion de la capacité en amenant sur les projets et demandes, un planning macro et une charge estimée.

Comment les priorités des demandes sont-elles gérées ?

Il n’y a pas de règles sur le traitement des demandes, c’est le rôle du pilote du portefeuille d’effectuer le travail de priorisation. En revanche, certaines demandes sont réglementaires (par exemple avec une échéance au 31/12), il n’y a donc pas le choix de les faire passer en premier. Un projet Quick-Win (à forte valeur, qui a un impact mince et qui est à rapide à réaliser) peut devenir prioritaire.

L’intégralité du processus du traitement de la demande est-elle traitée dans Project Monitor ou est-elle traitée dans d’autres outils ?

Le temps du dialogue avec les métiers ou avec des personnes impliquées au niveau stratégique ne se réalise pas forcément dans Project Monitor. Sinon, tout est traité dedans : données des fiches d’opportunité projet, reporting, instances d’arbitrage…

Avec ce gros flux de demandes, n’y a-t-il pas un risque à accumuler, au fur et à mesure, les projets non prioritaires, et non démarrés ? Comment donner une perspective de démarrage au métier si d’autres projets prioritaires viennent s’insérer régulièrement ?

On se dit parfois qu’il faut « couper le robinet » des demandes pour traiter celles en cours pour que le portefeuille puisse être actualisé… On essaie de n’oublier aucune demande, parfois les demandeurs retirent leur demande aussi.

Est-ce que la FOP est systématique, y compris pour les petits projets ? Et si non, comment les arbitrages sont-ils effectués ?

En règle générale, pour chaque demande une FOP est réalisée. En revanche, on se rend compte en remplissant la FOP que c’est un petit projet que l’on appelle même réalisation chez nous. C’est-à-dire que c’est une réalisation de production qui prendra moins de 5 J/H pour être traitées.

Est-ce que la Fiche d’opportunité sera la fiche projet ensuite ou un élément séparé ?
La fiche d’opportunité projet est un élément séparé et contributive au projet à laquelle le chef de projet peut se référer. La fiche projet est en cours de formalisation sur le GHT 45.

Comment les données de la FOP vont dans la fiche projet si c’est un élément à part ?
La FOP est un des premiers livrables du projet et sert lors de l’étape du cadrage/conception du projet

Pourquoi Project Monitor et pas un autre ? Quelles autres solutions avez-vous évalué ?
Les capacités de personnalisation permettant de matérialiser notre processus des demandes et de projets ont été déterminantes. Nous avons évalué 3 autres solutions PPM avant de choisir Project Monitor.

Comment faites-vous avec les projets « parasites » type implantation Biomed nécessitant le recours sur une partie du projet de la DSI sans qu’elle ait été mise dans la boucle au préalable ?
Ces cas sont rentrés en tant que « réalisation » plus qu’en projet. Mais une FOP même à minima permet de se rendre compte qu’il s’agit d’une réalisation pour la DSN et d’un projet pour le service biomédical. Un plus, le biomédical nous a communiqué son plan d’équipement à 3 ans, ce qui permet un début de coordination entre l’informatique et leur service.

Quel type de PMO (opérationnel, stratégique, etc…) avez vous défini et quels ont été les critères pour orienter ce choix ?
Nous sommes sur une typologie de PMO multicasquettes. Il a tendance à devenir PMO stratégique au fur et à mesure des années passants. Le choix est fonction du nombre de projets à gérer et du nombre ressources dédiées au PMO. A terme, j’imagine plus un Project Management Officer Stratégique pour les demandes, un Projec Management Officer Opérationnel pour le suivi du portefeuille des projets en cours et l’accompagnement méthodologique des projets actifs

Comment posez vous la limite entre FOP et phase de faisabilité d’un projet ?
La faisabilité d’un projet est inclue dans la FOP par la participation des experts (RSSI, DPO, Chef de projets, AMOA, Admin Infra, urbaniste..)

Combien de personnes participent à l’Arbitrage ?
A la Direction des Services Nunmériques, entre 5 et 10 personnes membres de l’instance revue des demandes de projets. A noter que la directrice des services numériques porte la décision finale.

Les demandes de projet sont-elles entrées sans un pré tri de pertinence du projet ?
Toutes les demandes sont rentrées, ne serait-ce que pour les trier ensuite.  La pertinence du projet est jugée au regard de la fiche d’opportunité du projet
