Quand on demande au PMO de l’AP-HM(1) la clé de la gouvernance des projets, la réponse tient en un acronyme : RPDDP.
La Revue de Pilotage des Directions de Projets. Cette instance mensuelle est le rituel de passage pour tous les chefs de projet. C’est là qu’en 20 minutes montre en main se joue le sort des projets. C’est là que chaque deuxième lundi du mois, on prononce la clôture officielle des projets. C’est là que la Direction des Services Numériques fait vivre un portefeuille de plus de 50 projets qui contribue à l’offre de soin du 3ème CHU de France.
Dans cet article basé sur la conférence en ligne de l’AP-HM, découvrez les rouages de la RPDDP et comment le PMO s’appuie sur la solution Project Monitor pour l’animer.
La Revue de Pilotage des Directions de Projets (RPDDP) est un rituel clé dans la gouvernance des projets au sein de la Direction des Services Numérique. Cette instance mensuelle a pour objectif de valider le lancement des projets et de clôturer les projets. Son double positionnement à l’entrée et à la sortie du portefeuille de projet est original et astucieux. Cela sécurise le choix des projets à lancer et assure une amélioration continue en apprenant de chaque projet :

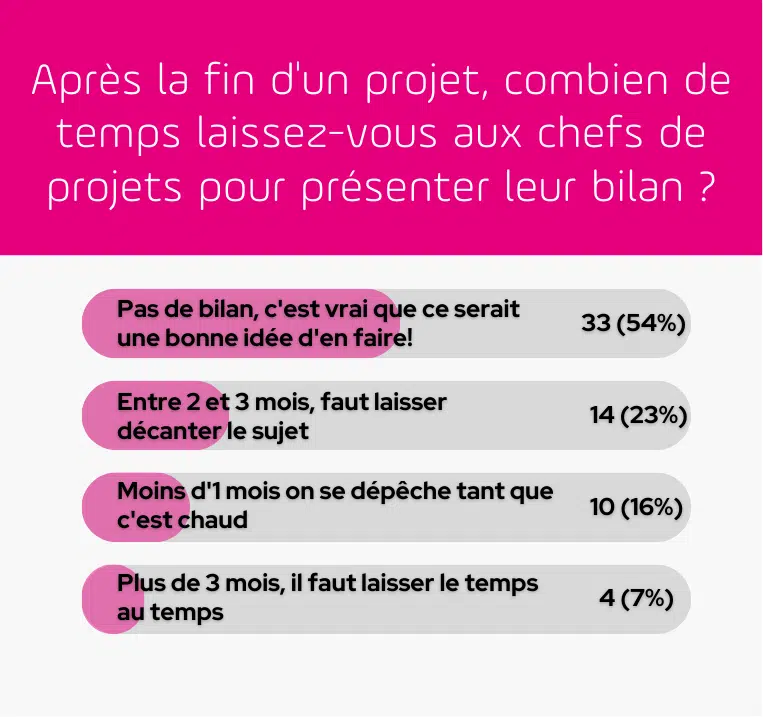

Le bilan du projet est souvent le grand oublié… Plus de 54% des participants à la conférence indiquent même qu’il n’est pas intégré à leurs pratiques de management du portefeuille de projet.
Avec une organisation aussi complexe que l’AP-HM et une DSN comprenant 18 services, le casting de la RPDDP est déterminant.
Qui convier pour assurer la qualité des décisions ?
A chaque session, la RPDDP, réunit des membres permanent et des invités selon l’ordre du jour. En plus des chefs de projet, qui jouent un rôle central dans la présentation et la défense de leur projet, plusieurs autres parties prenantes participent aux décisions :

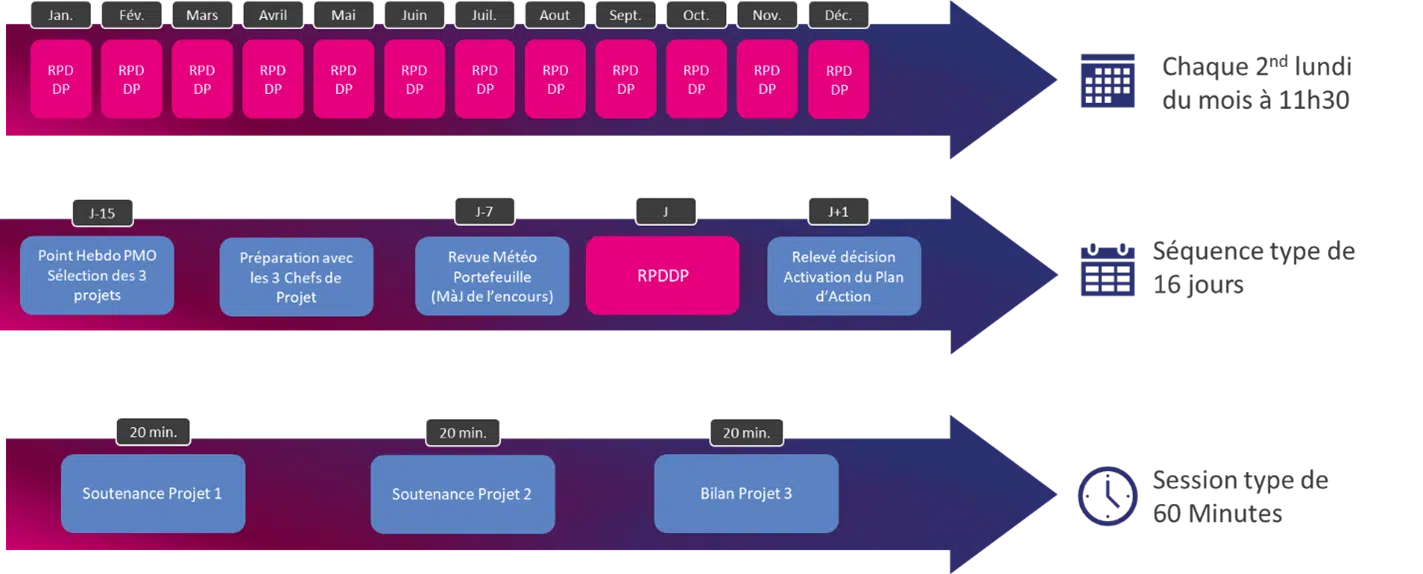

La préparation de la RPDDP commence 15 jours avant la réunion. Les chefs de projet, en collaboration avec le PMO, préparent une fiche de cadrage qui rassemble tous les éléments nécessaires pour évaluer le projet. Ce document est essentiel, car il doit permettre aux décideurs de se prononcer en toute connaissance de cause, avec des informations claires sur les objectifs, les coûts, les risques et les bénéfices attendus du projet. La décision s’appuie sur les 35 champs de la fiche de cadrage.
Chaque projet dispose d’un temps limité de 20 minutes pour être présenté, ce qui oblige les chefs de projet à être synthétiques et précis. Cette rigueur dans la présentation est renforcée par la centralisation des informations dans Project Monitor, permettant de faciliter les échanges et de garantir que chaque point est bien couvert.
Le processus de la RPDDP est conçu pour être reproductible et efficace. En limitant à trois le nombre de projets discutés par session, la revue garantit une attention suffisante à chaque initiative sans surcharger les participants. Ce cadre permet également de rendre des décisions rapidement et de ne pas laisser de projets en attente trop longtemps, un point crucial pour éviter les goulets d’étranglement dans la gestion du portefeuille de projets.
Chaque session se termine par une décision claire : un projet peut recevoir un Go, être mis en pause pour attente d’informations supplémentaires, ou tout simplement être rejeté si les conditions ne sont pas réunies pour son succès. Ces décisions sont consignées et déclenchent le processus de lancement du projet (planning, plan de charge, cartographie, …) ou celui de clôture officielle du projet.
Les dernières revues ont permis de lancer trois projets d’infrastructure, deux d’amélioration du réseau, un pour la radiothérapie et la ville Hôpital et de mettre en attente un projet d’odontologie et d’EAI.
Avant même la mise en place de Project Monitor, la RPDDP existait déjà à l’AP-HM. Cependant, avec l’introduction de la plateforme de Project Portfolio Management, cette instance a pris une nouvelle dimension. L’application vient en soutien du process de la revue et de la fonction PMO.

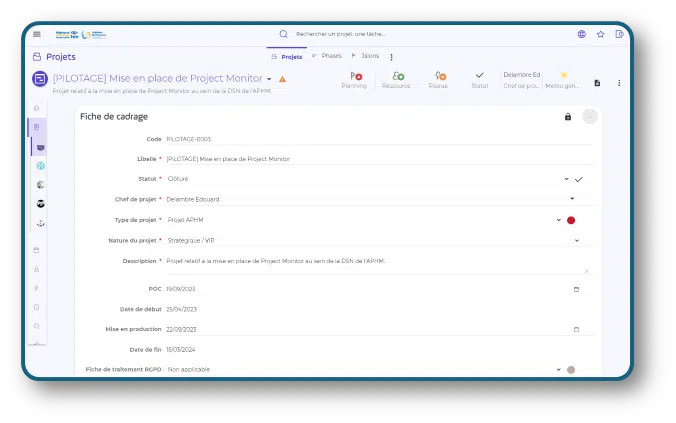

Chaque projet est évalué sur la base de critères précis grâce à la fiche de cadrage, un descriptif complet directement intégré à Project Monitor. Cela constitue une base de données détaillant les objectifs, les risques, les coûts et les bénéfices de tous les projets. Cela permet aux décideurs de donner leur accord en toute connaissance de cause.
Le processus de décision est également soutenu par Project Monitor, qui assure que toutes les informations sont disponibles au même endroit, évitant ainsi les pertes de temps liées à la recherche de documents. Les comptes rendus des RPDDP sont immédiatement accessibles à tous les membres concernés, ce qui facilite le suivi des décisions prises.
Fiche Cadrage de Projet
Project Monitor donne une vue d’ensemble complète sur l’ensemble des projets en cours. Avec plus de 50 projets actifs et des dizaines de projets candidats, il était indispensable d’avoir un outil permettant de visualiser facilement le statut, les risques, les ressources allouées et les échéances de chaque initiative.
Avec des indicateurs détaillés ou simples comme la « météo des projets », l’AP-HM peut désormais anticiper les retards ou les dérives budgétaires, permettant ainsi de prendre des mesures correctives en temps opportun.
Un autre avantage clé réside dans le suivi en temps réel des projets. Grâce à Project Monitor, les chefs de projet et les équipes de direction peuvent suivre l’évolution des projets au jour le jour. Cela inclut le suivi des plannings, des charges, des livrables et des exigences documentaires. Ce sont des données clés pour les autres instances projets comme la revue du portefeuille que réaliser le PMO avec la direction.
Le suivi des projets sert également de base pour les collaborations entre les services, indépendamment du PMO. Chaque partie prenante des projets dispose d’un accès direct à toutes les informations nécessaires, ce qui a réduit les frictions et amélioré la fluidité des échanges. Les rôles sont mieux définis, et les attentes mieux communiquées, ce qui contribue à une plus grande efficacité dans l’exécution des projets.
Grâce à la notation intégrée dans Project Monitor, chaque projet reçoit une évaluation claire, basée sur des critères techniques, organisationnels, et humains. Ce système de notation permet à l’AP-HM de disposer d’un retour d’expérience structuré pour améliorer en continu la gestion de ses futurs projets. C’est aussi une étape qui permet d’intégrer à Project Monitor l’ensemble des livrables clés de fin de projet et permettre des mises en production plus efficace.
L’AP-HM c’est l’établissement référent du GHT des Hôpitaux de Provence avec :
Sa Direction des Services Numériques est une fonction support clé avec :
AP-HM – Assistance Publique des Hôpitaux de Marseille.
(2) : la définition d’un projet est normée. On parle de projet (numérique) si :
: DSN Direction des Services Numériques
Moyen humain > 20 jh DSN
Et/ou le Budget > 50 k€
Et/ou : Logiciel ou thème totalement nouveau
Logiciel de gestion de portefeuille de projets adapté à votre activité.
Jeudi 10 octobre 2024
Explorez le logiciel Project Monitor : centralisation de tous les projets, assurance de l’alignement stratégique et diffusion des bonnes pratiques projet. Ne manquez pas ce Product Tour en direct.
